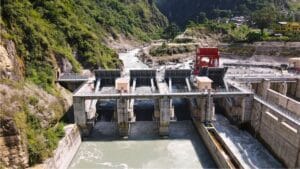

मध्यभोटेकोसी आयोजनाको संरचनाको परीक्षण चल्दै, प्रसारण लाइनको समस्याले उत्पादन सुरु हुन समय लाग्ने

मध्यभोटेकोसी आयोजनाको संरचनाको परीक्षण चल्दै, प्रसारण लाइनको समस्याले उत्पादन सुरु हुन समय लाग्ने

काठमाडौं । बाढी,पहिरो, भूकम्प, नाकाबन्दी तथा स्थानीय अवरोध झेल्दै निर्माण सम्पन्न भएको १०२ मेगावाटको मध्यभोटेकोसी जलविद्युत आयोजनाको संरचनाहरूको परीक्षण भइरहेको छ । चिलिमे जलविद्युत कम्पनीको सहायक मध्यभोटेकोसी जलविद्युत कम्पनीले सिन्धुपाल्चोकमा निर्माण गरेको आयोजनाको मुख्य सुरुङमा

जलविद्युत
मध्यभोटेकोसीको विद्युत खेर गए गुमेकाे आम्दानी बाह्रबिसे सबस्टेसनकाे ठेकेदारबाट असुल्ने प्राधिकरणकाे चेतावनी

मध्यभोटेकोसीको विद्युत खेर गए गुमेकाे आम्दानी बाह्रबिसे सबस्टेसनकाे ठेकेदारबाट असुल्ने प्राधिकरणकाे चेतावनी

काठमाडौं । नेपाल विद्युत प्राधिकरणले सिन्धुपाल्चाेकमा निर्माणाधीन १०२ मेगावाटकाे मध्यभाेटेकाेसी जलविद्युत आयाेजनाकाे विद्युत खेर जाने अवस्था आएमा बाह्रबिसे सबस्टेसन निर्माण ठेक्का पाएकाे ठेकेदार कम्पनीबाट विद्युत बिक्री बापत हुने आम्दानी असुल्ने चेतावनी दिएकाे छ । निर्माणाधीन

ऊर्जा
मध्यभोटेकोसीको पहिलो युनिट प्रणालीमा आउन १० महिना लाग्ने, ८६ प्रतिशत निर्माण सकियो

मध्यभोटेकोसीको पहिलो युनिट प्रणालीमा आउन १० महिना लाग्ने, ८६ प्रतिशत निर्माण सकियो

काठमाडौं । सिन्धुपाल्चोकको भोटेकोसी नदीमा निर्माणाधीन १०२ मेगावाटको मध्यभोटेकासी जलविद्युत आयोजनाले अबको १० महिनामा विद्युत उत्पादन सुरु गर्ने भएको छ । आयोजनाको पहिलो युनिट २०८० साल जेठमा सञ्चालनमा ल्याउने गरी आयोजनाको निर्माणलाई गति दिइएको हो
