माथिल्लाे त्रिशूली-१ जलविद्युत आयाेजनाः फाेटाे फिचर

माथिल्लाे त्रिशूली-१ जलविद्युत आयाेजनाः फाेटाे फिचर

रसुवामा निर्माणाधीन २१६ मेगावाटकाे माथिल्लो त्रिशूली-१ जलविद्युत आयोजनाको १४ प्रतिशत निर्माण सम्पन्न भएको छ । २०७८ साल पुसबाट निर्माण सुरु भएको आयोजनाको बाँध, सुरुङ र विद्युतगृहमा धमाधम काम भइरहेको छ । २०८३ सालभित्र निर्माण सम्पन्न

जलविद्युत
माथिल्लो त्रिशूली-१ को भौतिक प्रगति १४ प्रतिशत,नदी फर्काउने सुरुङ पूरा भएपछि बाँधकाे निर्माण सुरु

माथिल्लो त्रिशूली-१ को भौतिक प्रगति १४ प्रतिशत,नदी फर्काउने सुरुङ पूरा भएपछि बाँधकाे निर्माण सुरु

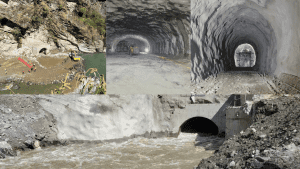

काठमाडौं । रसुवामा निर्माणधीन २१६ मेगावाटको माथिल्लो त्रिशूली–१ जलविद्युत आयोजनाको नदी फर्काउने (डाइभर्सन ) सुरुङको निर्माण पूरा भएको छ । जिल्लाको आमाछोदिङमो गाउँपालिका–१ हाकुमा आयोजनाको बाँध निर्माण गर्न स्थान खाली गराउनका लागि पानी पुनः नदीमै
